福井駅前三角地帯A街区では再開発事業として福井県内で最も高い超高層ビルの建設が進められています。ここでは2024年1月上旬現在の様子を紹介します。2024年になりました。ホテル・オフィス棟開業まで後3か月です。
〇前記事は下記リンクより、【三角地帯再開発A128】(2023.12)住宅棟外壁②
福井駅前三角地帯A街区では再開発事業として福井県内で最も高い超高層ビルの建設が進められています。ここでは2023年12月中旬現在の様子を紹介します。 〇前記事は下記リンクより、【三角地帯再開発A127】(2023.12)住宅棟外壁 […]
三角地帯再開発事業とは
建築物の概要
・建築物の名称:福井駅前電車通り北地区A街区市街地再開発事業施設建築物 新築工事
・所在地:福井市中央1丁目3500番
・建築主:福井駅前電車通り北地区A街区市街地再開発組合
・工期:2021年10月15日~2024年8月31日
用途 | ホテル、事務所、集会場、店舗、駐車場、共同住宅 | 敷地面積 | 6,951.03m2 |
建築面積 | 6,004.46m2 | 延床面積 | 71,362.55m2 |
構造 | 鉄骨造一部鉄筋コンクリート造 | 高さ | 114.58m(都市計画決定の高さは最大130m) |
階数 | 地上28階、地下0階 | 棟数 | 1棟 |
A街区は主に3棟で構成されます。
建物の概要
住宅棟 | 駐車場棟 | ホテル・オフィス棟 | |
階数 | 地上28階 | 地上10階 | 地上28階、地下1階 |
高さ | 約100m | 約36m | 約120m |
延床 | 22,297m2 | 14,211m2 | 34,032m2 |
工期 | 2022/1/15~2024/5/31 | 2021/10/15~2024/5/31 | 2021/10/15~2023/12/31 |
開業日 | 2024年夏頃 | 2024年3月 | 2024年夏頃 |
用途 | 住宅
高層部:一般向け約110戸(13F~28F、9・7・5戸/1フロアあたり) 中層部:シニア向け110戸(3F~12F、11・7戸/1フロアあたり) 低層部:商業(1F)、住宅棟供用(2F) |
上層部:駐車場(約300台)(2F~10F)
低層部:商業(1F) |
高層部:コートヤード・バイ・マリオット福井(252室)
ホテル客室(17F~28F)、ホテルロビー(16F)、ホテルレストラン(15F) 中層部:オフィス(6F~13F)、機械室(14F)屋上広場(6F) 低層部:カンファレンスホール(1000人規模)(4F)、フィットネスジム(2F~3F、セントラルスポーツ)、商業(フードコート「MINIE(みにえ)」など)(1F)、屋内広場(1F) |
その他
|
総戸数:118戸 (非分譲住戸11戸含む)
間取り:1LDK~4LDK 専有面積:45.54㎡~145.60㎡ 竣工予定時期:2024年5月 入居予定時期:2024年7月 |
駐車場の運営は名鉄協商 | フィットネスジム(セントラルスポーツ)は24時間営業、ジム、スタジオ、プール、サウナ完備 |
※当初計画においてホテル・オフィス棟・駐車場棟には「中二階」があり、建物の最上階を「27階」と表記していましたが、2022年11月より「中二階」を2階とカウントし、建物の最上階を「28階」、駐車場棟の最上階を「10階」と階数修正が行われました。
〇三角地帯再開発事業の最新情報は下記リンクを
2020年より福井駅前では福井県最大の再開発事業として「福井駅前三角地帯再開発事業」が進められています。ここでは駅前電車通り北地区A街区第一種市街地再開発事業、通称「三角地帯再開発A」と駅前電車通り北地区B街区第一種市街地再開発事業、通称「[…]
施設ロゴ
施設名称は「FUKUMACHI BLOCK(ふくまちぶろっく)」、「FUKUMACHI」は「福井まちなか」、「BLOCK」は「街区」を表しています。ロゴはさまざまな施設が積み木のように積みあがった姿をイメージし、たくさんの個性が積み木のように積みあがり、新しい歴史が積み重なっていくとの思いを込めています。
完成イメージ
←大名町交差点、福井駅→。出典:再開発組合サイト(https://fukui-saikaihatsu-a.com/)
建設場所
三角地帯再開発A街区のエリア(赤色で囲った範囲)は中央1丁目4番地と3番地で成り立っています。青色で囲った範囲は隣のB街区の再開発エリアです。中央大通りと駅前電車通りで囲まれた三角の3街区すべてが再開発対象エリアです。
2024年1月上旬頃

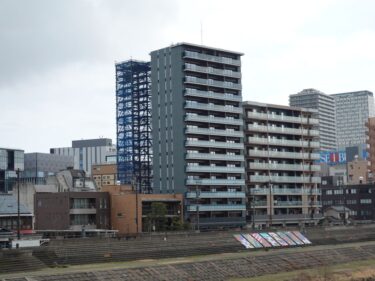

2024年1月3日の様子です。西側の住宅棟は外壁を施工しています。ホテル・オフィス棟・駐車場棟は内装作業をしています。
放送会館付近
放送会館前からです。住宅棟は外壁を施工しています。
駐車場棟
県庁入口交差点
県庁入口交差点からホテル・オフィス棟を見上げます。
ホテル・オフィス棟の北側入り口です。歩道整備が行われており、点字ブロックを設置しています。
歩道と車道との間にガードパイプが設置されました。
駐車場棟より先は仮囲いが設置されています。
福井駅西口広場
福井駅西口広場の恐竜前からです。
ハピリン
ハピリン5階からです。住宅棟は28階の壁を設置しています。
AOSSA
アオッサ8階の展望ホールからです。
スクランブル交差点付近
スクランブル交差点からです。
設置されたロゴです。
東側です。平板ブロックを置くためのコンクリート基礎が施工されました。
電車通り
電車通りからです。
歩道整備が行われています。
住宅棟南側です。
住宅棟南側の工事ゲートからです。
住宅棟2階へのエスカレーターを設置しています。
南西角
南西角です。
北西角
北西角です。
大名町交差点からです。
ガレリア元町
ガレリア元町商店街からです。パチンコ店の建物が解体され、住宅棟が見えるようになりました。
幸橋
幸橋からです。
栄パーキング
栄パーキング屋上からです。
仮設エレベーターの頂上拡大
繊協ビル屋上
繊協ビル屋上からです。
ホテルフジタ
ホテルフジタ17階からです。
駐車場棟、階段は屋上まで続いていますが、屋上は屋根のみです。
木田橋
木田橋左岸からです。
以上、【三角地帯再開発A129】(2024.1)住宅棟外壁③ でした。
〇続き記事は下記リンクより、【三角地帯再開発A130】(2024.1)住宅棟外壁④
福井駅前三角地帯A街区では再開発事業として福井県内で最も高い超高層ビルの建設が進められています。ここでは2024年1月中旬現在の様子を紹介します。ホテル・オフィス棟開業まで後3か月です。 〇前記事は下記リンクより、【三角地帯再開発A1[…]
〇前記事は下記リンクより、【三角地帯再開発A128】(2023.12)住宅棟外壁②
福井駅前三角地帯A街区では再開発事業として福井県内で最も高い超高層ビルの建設が進められています。ここでは2023年12月中旬現在の様子を紹介します。 〇前記事は下記リンクより、【三角地帯再開発A127】(2023.12)住宅棟外壁 […]
併せて読みたい記事
〇福井駅前三角地帯再開発事業のまとめページです。
2020年より福井駅前では福井県最大の再開発事業として「福井駅前三角地帯再開発事業」が進められています。ここでは駅前電車通り北地区A街区第一種市街地再開発事業、通称「三角地帯再開発A」と駅前電車通り北地区B街区第一種市街地再開発事業、通称「[…]
〇福井駅前三角地帯再開発事業の全工事記録のまとめです。
2020年より福井駅前では福井県最大の再開発事業として「福井駅前三角地帯再開発事業」が進められています。ここでは当サイトで紹介している駅前電車通り北地区A街区第一種市街地再開発事業、通称「三角地帯再開発A」と駅前電車通り北地区B街区第一種市[…]
〇【三角地帯再開発A工事記録1-1】(2019.4)中央1丁目4番地南側の着工前の様子、工事記録最初のページです。
現在、福井駅前では福井県最大の再開発事業として「福井駅前三角地帯再開発事業」が進められています。この記事では120mのホテル棟と100mのマンション棟が建設される駅前電車通り北地区A街区第一種市街地再開発事業、通称「三角地帯再開発A」の中央[…]
