福井県繊協ビルの建替え記録です。ここでは2026年1月下旬の様子を紹介します。オープン1か月前です。
〇前記事は下記リンクより、【繊協ビル建替138】(2026.1上)内装工事⑪・外構工事③
福井県繊協ビルの建替え記録です。ここでは2026年1月上旬の様子を紹介します。 〇前記事は下記リンクより、【繊協ビル建替137】(2025.12上)内装工事⑩・外構工事② [sitecard subtitle=前に戻る url=[…]
新繊協ビルの概要
福井県繊協ビルはオフィス棟(業務棟)が2021年8月2日に竣工、駐車場棟は2023年9月13日竣工、最後のホテル棟を2026年2月にプレオープン目指し建設中です。
・事業名称:新福井県繊協ビル
・所在地:福井市大手3丁目901-1,902-2
・建築主:一般社団法人 福井県繊協ビル同業会
・工期:2020年5月1日~2025年10月完成
※業務棟、ホテル棟、駐車場棟を含んだ告知です。
| 用途 | 事務所 | 敷地面積 | 3,436.84m2 |
| 建築面積 | 2,716.9m2 | 延床面積 | 22,124.30m2
業務棟:9,686.07m2 |
| 構造 | 鉄骨造
一部鉄筋コンクリート |
高さ | 55.432m |
| 階数 | 地上12階、地下1階 | 棟数 | 1棟 |
新繊協ビルは業務棟、ホテル棟、駐車場棟の3棟で構成されます。
・業務棟:地上12階、地下1階(2021年8月完成)
フロア構成:1階 飲食店、2階 医療関係、3~4階 学習塾、5~9階 オフィス、10階 レストランとホール、屋上 ビアガーデンができるスペース
・ホテル棟:地上10階、ドーミーインの高級和風ブランドである「御宿野乃福井」が入居予定(2024年3月着工、2025年10月完成)
・駐車場棟:自走式6階7層、駐車場台数196台(2023年9月完成)
建替え計画が進められている新繊協ビルの建築計画が公表されました。ここでは新繊協ビルの建築計画について紹介します。 新繊協ビルの概要 建替え計画について 現在の繊協ビルは10階建ての建物と平面駐車場(バスター[…]
現在の様子
2026年1月18日の様子です。内装工事・外構工事が行われています。オープン1か月前です。

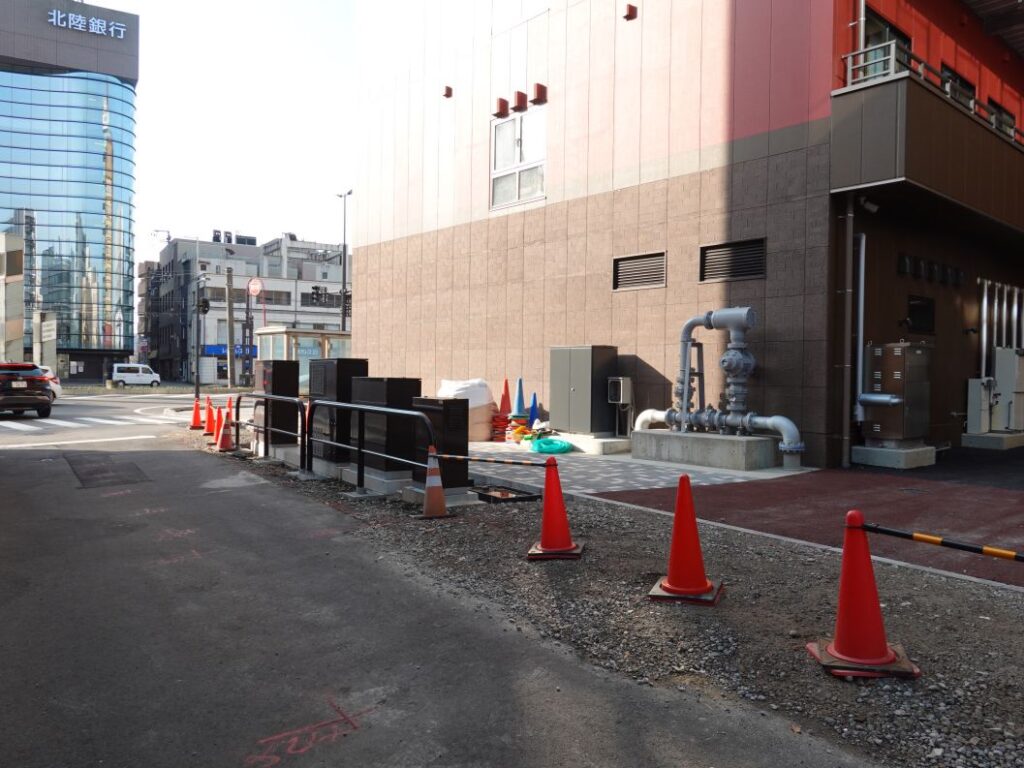

現場付近
繊協ビル東側にコインパーキングができました。
東側です。
南東角です。取材日は冬晴れでした。
2026年2月18日オープンの告知がされました。
正面入り口です。

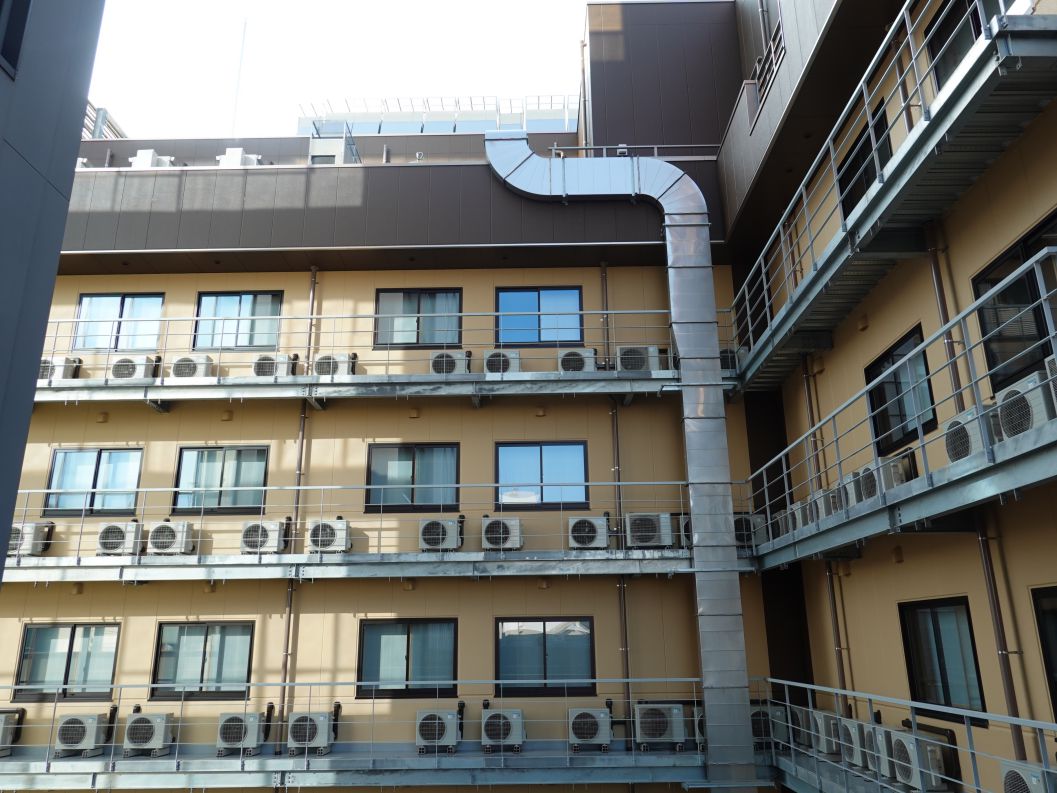

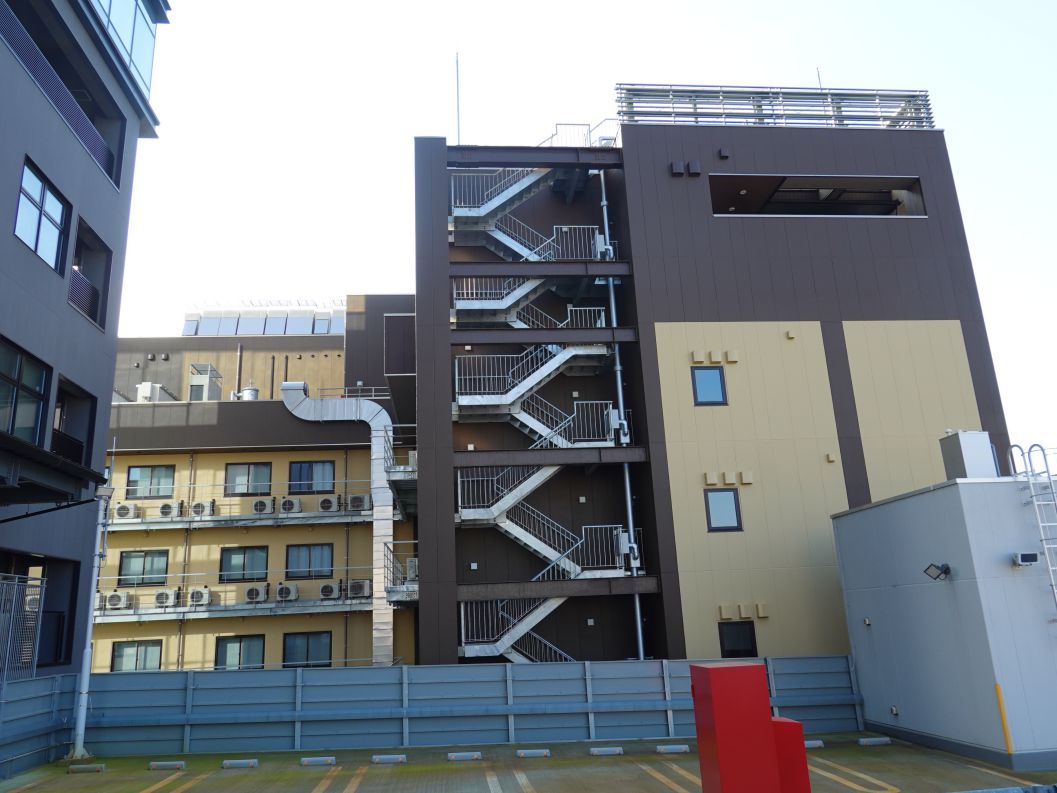

北側です。

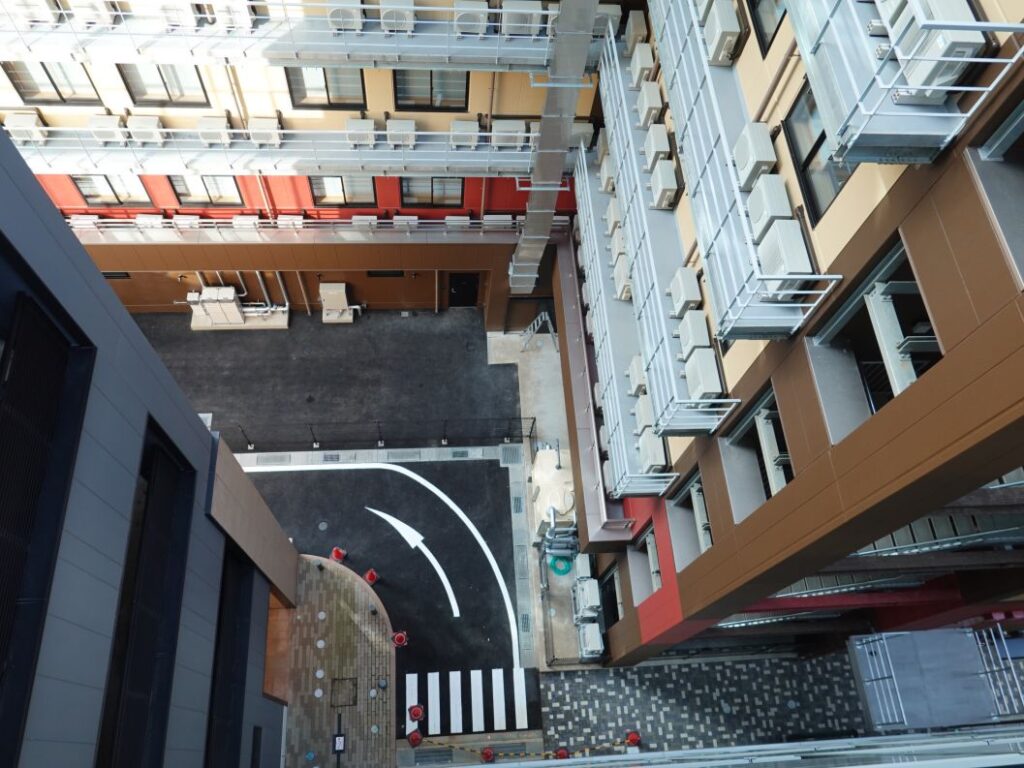

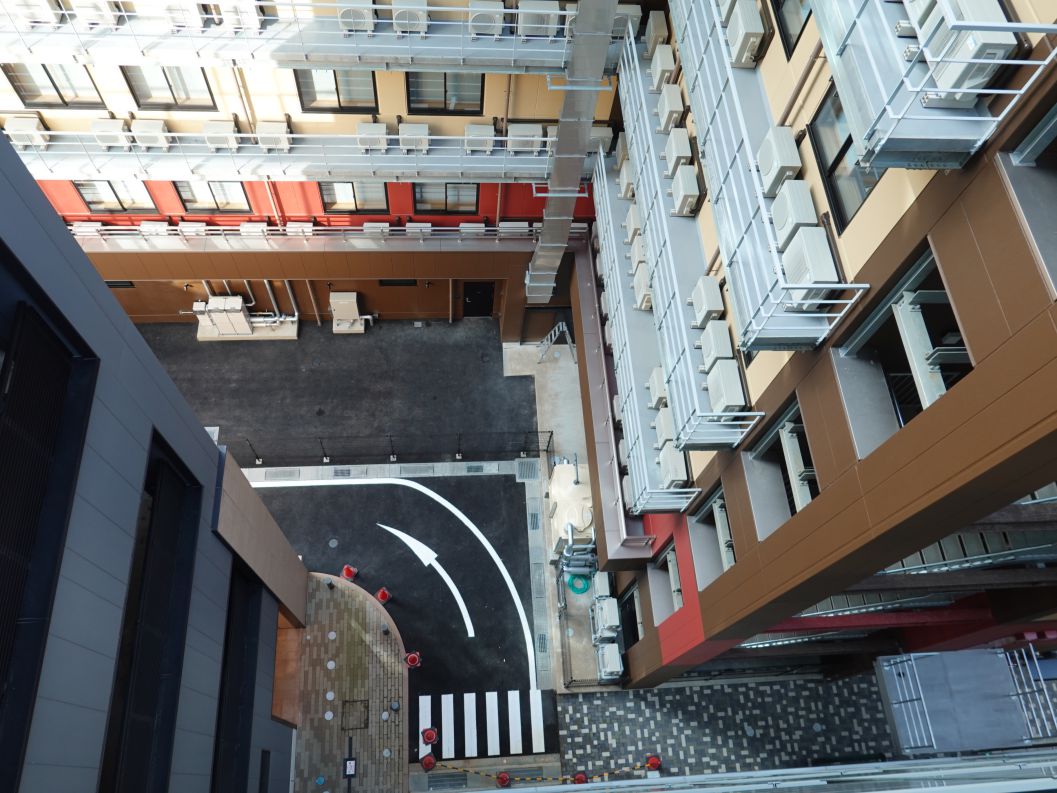

駐車場屋上
駐車場棟屋上からです。
大名町交差点
大名町交差点からです。
ホテル名の文字が設置されました。
以上、【繊協ビル建替139】(2026.1下)内装工事⑫・外構工事④ でした。
〇前記事は下記リンクより、【繊協ビル建替138】(2026.1上)内装工事⑪・外構工事③
福井県繊協ビルの建替え記録です。ここでは2026年1月上旬の様子を紹介します。 〇前記事は下記リンクより、【繊協ビル建替137】(2025.12上)内装工事⑩・外構工事② [sitecard subtitle=前に戻る url=[…]
併せて読みたい記事
〇新繊協ビルのまとめページです。
ここでは福井県繊協ビル建替工事の新情報を時系列で紹介しています。新しい情報が出る毎に追記します。 〇工事記録は下記リンクより [sitecard subtitle=工事記録 url=https://teruhuai.com/fu[…]
〇新繊協ビルの概要です。
建替え計画が進められている新繊協ビルの建築計画が公表されました。ここでは新繊協ビルの建築計画について紹介します。 新繊協ビルの概要 建替え計画について 現在の繊協ビルは10階建ての建物と平面駐車場(バスター[…]
