福井県繊協ビルはオフィス棟(業務棟)が2021年8月2日に竣工、2021年9月5日からは旧ビルの解体工事が進められ、2022年7月末に完了しました。跡地にはホテル棟と駐車場棟の建設が行われています。ここでは2023年4月上旬の様子を紹介します。
〇前記事は下記リンクより、【繊協ビル建替工事記録71】(2023.4)基礎工事⑰
福井県繊協ビルはオフィス棟(業務棟)が2021年8月2日に竣工、2021年9月5日からは旧ビルの解体工事が進められ、2022年7月末に完了しました。跡地にはホテル棟と駐車場棟の建設が行われています。ここでは2023年4月上旬の様子を紹介しま[…]
新繊協ビルの概要
・事業名称:(仮称)新福井県繊協ビル
・所在地:福井市大手3丁目901-1,902-2
・建築主:一般社団法人 福井県繊協ビル同業会
・工期:2020年5月1日~2023年9月25日
※業務棟、ホテル棟、駐車場棟を含んだ告知です。
用途 | 事務所 | 敷地面積 | 3,436.84m2 |
建築面積 | 2,716.9m2 | 延床面積 | 22,124.30m2
業務棟:9,686.07m2 |
構造 | 鉄骨造
一部鉄筋コンクリート |
高さ | 55.432m |
階数 | 地上12階、地下1階 | 棟数 | 1棟 |
新繊協ビルは業務棟、ホテル棟、駐車場棟の3棟で構成されます。
・業務棟:地上12階、地下1階(2021年8月完成)
フロア構成:1階 飲食店、2階 医療関係、3~4階 学習塾、5~9階 オフィス、10階 レストランとホール、屋上 ビアガーデンができるスペース
・ホテル棟:地上10階、ドーミーインの高級和風ブランドである「御宿野乃福井」が入居予定(建設開始時期未定)
・駐車場棟:自走式6階7層、駐車場台数196台(2023年夏完成予定)
建替え計画が進められている新繊協ビルの建築計画が公表されました。ここでは新繊協ビルの建築計画について紹介します。 新繊協ビルの概要 建替え計画について 現在の繊協ビルは10階建ての建物と平面駐車場(バスター[…]
2023年4月上旬頃
2023年4月8日の様子です。駐車場棟本体工事が始まりました。
北側

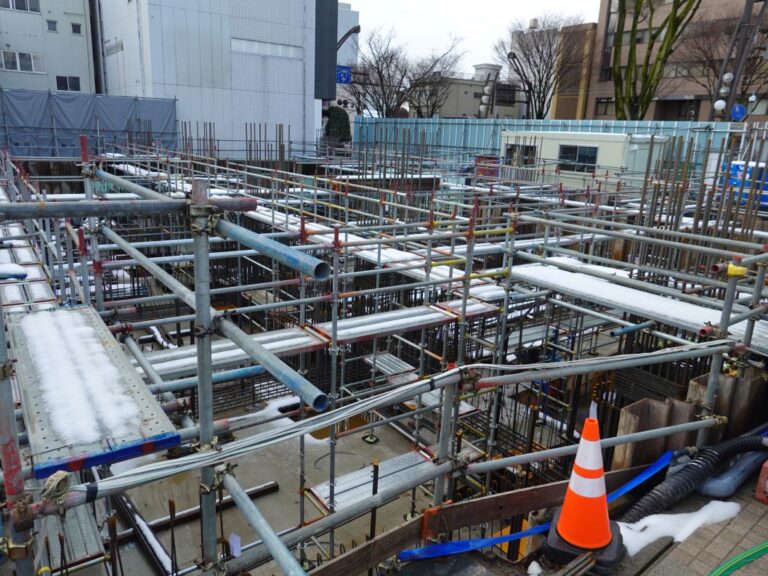

北西角です。足場が組まれ、駐車場本体の鉄骨の設置が始まりました。
2023年4月10日の週の作業予定です。長らく基礎工事中でしたがついに鉄骨工事に変わりました。
北東角です。
11階より
11階からです。
クレーン車が2台設置され、鉄骨を組み上げています。
北側から鉄骨を組み上げています。
南側
南側からみた現場内です。
大名町交差点
大名町交差点からです。
大名町交差点対向角からです。
福井銀行前からです。この場所から市役所が見えるのもあとわずかです。
以上、【繊協ビル建替工事記録72】(2023.4)鉄骨工事① でした。
〇続き記事は下記リンクより、【繊協ビル建替工事記録73】(2023.4)鉄骨工事②
福井県繊協ビルはオフィス棟(業務棟)が2021年8月2日に竣工、2021年9月5日からは旧ビルの解体工事が進められ、2022年7月末に完了しました。跡地にはホテル棟と駐車場棟の建設が行われています。ここでは2023年4月中旬の様子を紹介しま[…]
〇前記事は下記リンクより、【繊協ビル建替工事記録71】(2023.4)基礎工事⑰
福井県繊協ビルはオフィス棟(業務棟)が2021年8月2日に竣工、2021年9月5日からは旧ビルの解体工事が進められ、2022年7月末に完了しました。跡地にはホテル棟と駐車場棟の建設が行われています。ここでは2023年4月上旬の様子を紹介しま[…]
併せて読みたい記事
〇新繊協ビルのまとめページです。
ここでは福井県繊協ビル建替工事の新情報を時系列で紹介しています。新しい情報が出る毎に追記します。 〇工事記録は下記リンクより [sitecard subtitle=工事記録 url=https://teruhuai.com/fu[…]
〇新繊協ビルの概要です。
建替え計画が進められている新繊協ビルの建築計画が公表されました。ここでは新繊協ビルの建築計画について紹介します。 新繊協ビルの概要 建替え計画について 現在の繊協ビルは10階建ての建物と平面駐車場(バスター[…]
